この記事のポイント
- 海外プラント建設で設備が性能未達になった実際の失敗体験
- 「予算ぎりぎり設計」が引き起こすロバスト性不足のリスク
- 現地条件(気候・ユーティリティ・人材)を設計に織り込む実践的な方法
はじめに:「うまくいくだろう」という過信が招いた失敗
入社5年目、はじめてプロジェクトマネージャー(PM)を任された台湾でのプラント建設プロジェクトはなかなか厳しい結果だった。
結果は「設備の性能未達」。コミッショニング(試運転調整)の段階で、主要設備が要求仕様を満たせないという事態に陥った。原因を突き詰めると、設計段階での「ロバスト性の甘さ」と、現地条件への考慮不足に行き着いた。
この記事では、その体験をもとに、海外プラント建設で設備のロバスト性が不足するとどういった事態が起きるのか、そして設計者・PMとして何をすべきかを、現場の言葉でできるだけ具体的に伝えたい。
同じ失敗を繰り返してほしくない。それがこの記事を書く理由だ。
体験の概要
| 項目 | 内容 |
|---|---|
| 時期 | 入社5年目(30代前半) |
| プロジェクト | 台湾でのプラント建設(初の海外案件) |
| 立場 | プロジェクトマネージャー(PM) |
| 失敗内容 | 設備のロバスト性不足による性能未達 |
| 主な原因 | 予算ぎりぎり設計+現地条件(高温・ユーティリティ品質・人材)の考慮不足 |
| 教訓 | 現地の据え付け条件・気候・ユーティリティ・人材の質を設計に織り込む |
台湾プロジェクトのはじまり:「自分でできる」という自信
入社5年目というのは、正直なところ一番危ない時期だと今になって思う。設計や調達の基本は身についてきて、プロジェクト全体の流れもなんとなく把握できる。しかし経験の絶対量が圧倒的に足りない。
台湾の案件は、国内で数件の設備更新プロジェクトを経験した後に回ってきた、初の海外PMアサインだった。会社としても当時は海外展開を加速させていた時期で、若手PMの育成という意図もあったと思う。
台湾は日本と地理的に近く、産業インフラもある程度整っていた。そのためか、社内での難易度評価は「海外案件の中では比較的やりやすい部類」とされていた。それが慢心につながったのかもしれない。
プロジェクトの概要としては、台湾の化学工場向けの設備システムの設計・調達・据え付け・試運転(EPC相当)である。機械系のユニットを中心に、配管・電気・計装が絡む比較的コンパクトな案件だった。
失敗の核心:「予算ぎりぎり」を狙いすぎた設計
予算圧縮の誘惑
海外プロジェクトで常に圧力となるのが、コスト競争力だ。国内案件と異なり、ローカルベンダーや他国のエンジニアリング会社が競合に入ってくる。価格で負ければ受注できない。
「できるだけ安く、でもスペックは満たす設計」——これ自体は正しい方向性だ。問題はその「ぎりぎり」をどこで引くかだった。
私がやってしまったのは、設備の性能マージンを国内案件と同じ感覚で設定したことだ。JIS規格や社内設計基準に定められた最低限のマージン。それを台湾という現地環境にそのまま適用した。
設計上は問題ない。計算書も通る。しかし実際に据え付けて運転してみると、要求性能に届かない箇所が続出した。
「計算上OK」と「実際にOK」は違う
たとえばある冷却系統の設備。設計段階では気温30℃を基準に熱バランスを計算し、マージンも設計基準の最小値を確保していた。しかし台湾の夏場の現地気温は35〜38℃に達し、直射日光の影響を含めると設備周辺の雰囲気温度はさらに高くなる。
冷却能力は気温差に直接依存する。想定気温との差が5〜8℃あれば、冷却性能は計算値から大きく外れてくる。マージンが「最小限」であれば、その差を吸収できない。
国内の設計感覚で「これくらいで大丈夫だろう」と思って引いたラインが、台湾の環境では全く通用しなかった。
現地条件の考慮不足:4つの落とし穴

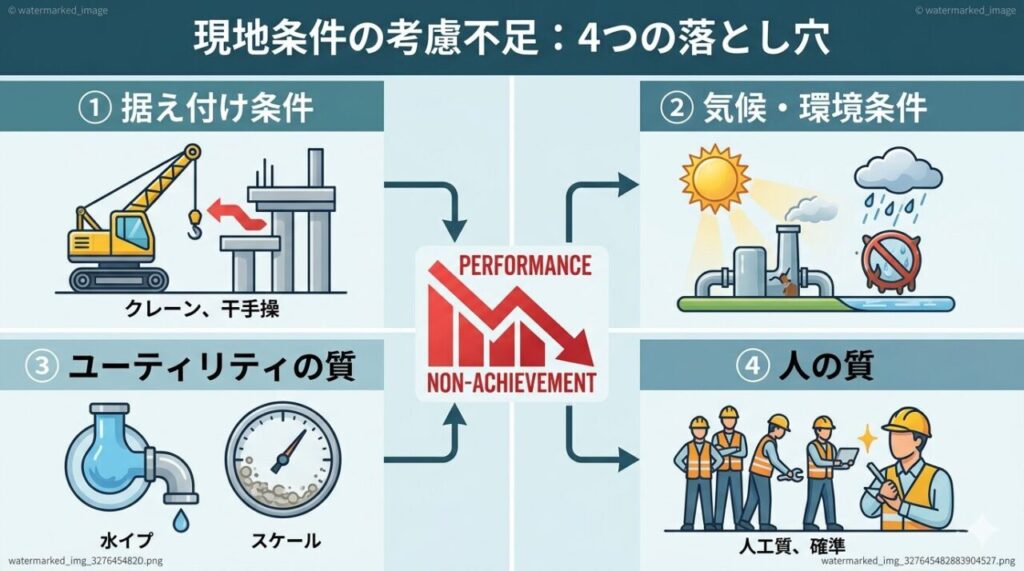

失敗の原因を深掘りしていくと、以下の4つの要素が設計段階でほぼ考慮されていなかったことがわかった。
① 据え付け場所の条件
プラントの設備は、図面通りに置けばいいわけではない。据え付け場所の状況——地盤の状態、周辺設備との干渉、メンテナンスのためのアクセス確保——が実際の性能に影響する。
台湾の現場では、当初想定していた設置位置とは異なる場所への据え付けを求められるケースがあった。施工上の都合や他の設備との取り合いが理由だ。変更自体はよくあることだが、問題はその変更が「設備の熱設計」に与える影響を誰も検討しなかったことだ。
通風が確保されにくい場所、直射日光が当たる向き——細かな要素が積み重なって、設備の運転温度環境を設計値から大きく外した。
② 気候・環境条件
台湾は高温多湿の気候だ。特に夏季は日本の真夏を上回る気温と湿度が続く。
機械部品への影響は熱だけではない。高湿度環境では電気絶縁が劣化しやすく、腐食も促進される。設備メーカーが日本国内での使用を前提に設定しているスペックを、そのまま台湾の環境に適用すれば、当然リスクが出てくる。
設計段階で「ASHRAE設計外気条件(JIS Z 9110に相当する空調設計用気象データ)」を用いた熱設計の検討はしていた。しかし、それはあくまでも室内空調設備の話であり、屋外設置の機械設備への適用には不十分だった。現地の年間気温データや日射量データを取得し、最悪条件を設計に反映させるべきだった。
③ ユーティリティの質
日本国内でプラント設計をしていると、水や空気などのユーティリティの品質が当たり前のように「設計値内」に収まっていることが多い。しかし海外では、このユーティリティの品質が大きなばらつきの原因になる。
台湾の工場で使用するユーティリティ水(冷却水・プロセス水)の硬度や不純物濃度が、設計で想定していた値を上回っていた。熱交換器の伝熱面にスケール(水垢)が付着し、熱伝達率が低下する。これが冷却性能の低下につながった。
ファウリングファクター(汚れ係数)はTEMA規格(JISでは対応規格がないため、プラント設計ではTEMAを参照することが多い)にも規定されており、設計段階でのリスク要素として認識はしていた。しかし「台湾だからここまでひどくはないだろう」という根拠のない楽観が、ファウリングファクターを最小値で設定させていた。
現地のユーティリティ仕様書をきちんと入手し、設計に反映させるべきだったと痛感した。
④ 人の質(施工・運転の技術レベル)
これは言いにくいことだが、海外プロジェクトにおける「人の質」は、設計者が想定しておくべき重要な変数だ。
施工精度、据え付けの質、試運転時の操作レベル——これらは国内の感覚をそのまま海外に持ち込めない。台湾のローカル施工業者は決して技術が低いわけではないが、日本国内の施工チームとは異なる習慣や理解のレベルがあった。
たとえば、配管の勾配管理や設備の水平出しなど、ミクロの精度が要求される施工ポイントで、図面通りに仕上がっていない箇所がいくつか見つかった。そうした施工品質のばらつきが、設備の性能に少しずつ悪影響を与えていた。
「設計値通りに施工されること」を前提にした設計は、国内では概ね成立する。しかし海外では「施工精度にばらつきがあること」を前提に、それでも性能が出るロバスト性を持たせた設計をすべきだったのだ。
試運転での地獄:「なぜ動かない」の連鎖

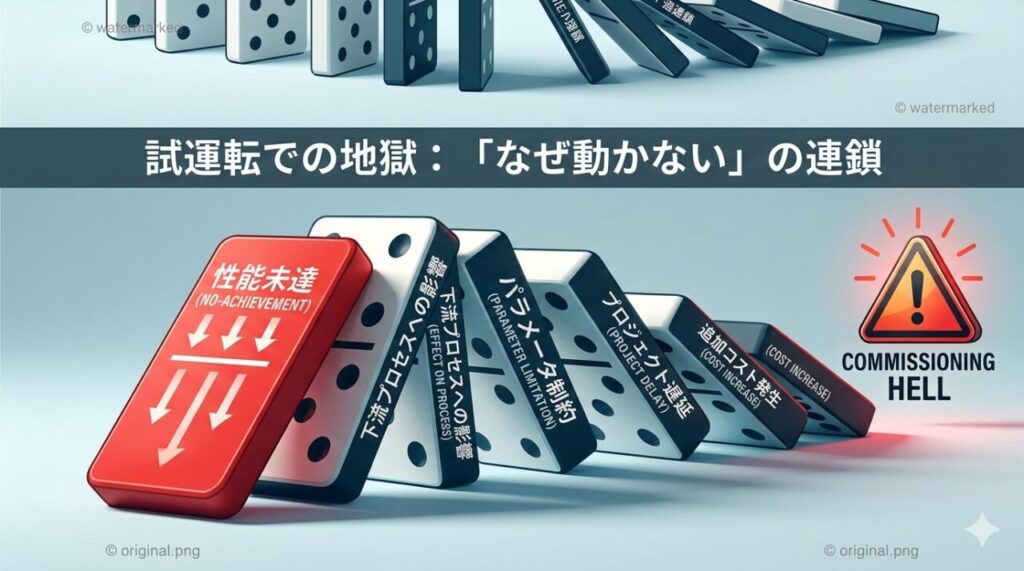

コミッショニングが始まると、問題は次々と連鎖した。
一つの設備が性能未達となると、その下流プロセスにも影響が出る。プラントはシステムとして動くため、一点の問題が全体に波及する。パラメータを変更して対応しようとすると、別の部分で制約に当たる。PMとして現地に滞在しながら、毎日のように問題対応に追われる日が続いた。
クライアントからは当然、プロジェクトの遅延と性能未達に対する厳しいクレームが来る。追加コストの問題、補修対応の費用負担の交渉——それらをすべてPMとして捌かなければならない。
いくつかの設備についてはヒートアップ(設計変更による強化)を行い、追加費用と工期延長を受け入れた。クライアントとの関係修復にも相当のエネルギーが必要だった。
あの時の教訓は、20年近く経った今でも鮮明に記憶している。
教訓:ロバスト設計とは「余白の設計」である
ロバスト設計の本質
タグチメソッド(品質工学)では、設計のロバスト性を「外乱(ノイズ)に対して機能が安定していること」と定義する。
プラント設備における「ノイズ」とは、以下のようなものだ。
- 外部環境のばらつき:気温・湿度・日射量の変動
- ユーティリティ品質のばらつき:水質・電圧・圧力の変動
- 施工精度のばらつき:据え付けの誤差・配管の勾配精度
- 運転条件のばらつき:操作ミス・制御のハンチング
これらのノイズが一定の範囲でばらついても、設備が要求仕様を満たし続けられることが「ロバストな設計」だ。
コスト最適化の観点から「最小マージン」を追い求めることは、必然的にロバスト性を削る行為でもある。「ぎりぎり通る設計」は「ぎりぎりしか余白がない設計」だ。
海外プロジェクトでのロバスト設計の実践
国内プロジェクトと海外プロジェクトでは、設計マージンの取り方を変えるべきだと、私はあの失敗から確信している。
気候条件の取り方:設計外気条件は「平均値」ではなく「最悪値(99.6%ile値など)」を使う。年間で1〜2週間程度しか発生しない最悪条件でも、設備が性能を維持できることを確認する。
ユーティリティ仕様の取り方:現地のユーティリティ仕様書を入手し、最悪値を設計インプットとする。ファウリングファクターはTEMAのR類(厳しい条件)を参考に、保守的な値を採用する。
施工マージンの取り方:水平・勾配などの施工精度に許容できるばらつきを定め、そのばらつきがあっても設計性能が維持できることを確認する。施工図面には許容値を明記し、検査項目に組み込む。
設計審査(DR)での確認項目の追加:海外案件特有のリスク(現地条件・ユーティリティ品質・施工精度・運転レベル)を設計審査のチェックリストに明示的に加える。FMEA(故障モードと影響解析)を活用し、各ノイズが性能に与える影響を定量的に評価する。
PMとしての視点:スコープ定義が命
もう一つ、PMとして学んだ教訓がある。それは「現地条件の調査は設計前に完了させる」という鉄則だ。
プロジェクトのスコープ定義(スコーピング)の段階で、以下の情報を必ず取得すること。
- 現地気象データ(10年以上の統計、月別気温・湿度・日射量)
- 現地ユーティリティ仕様(水質分析値・電力品質・圧縮空気品質)
- 施工業者の技術レベル評価(過去の類似実績・資格保有状況)
- 現地規制・規格の調査(台湾では中華民国CNS規格が適用される場合があり、JIS規格との整合確認が必要)
- 現地でのメンテナンス体制(消耗品・スペアパーツの調達性、保全技術者のスキルレベル)
これらを設計インプットとして取りまとめ、プロジェクトの設計基準書(Design Basis)に明記する。そのうえで設備設計を進める。これが海外プロジェクトの基本中の基本だが、あの頃の私は「設計を早く始めなければ」というプレッシャーの中で、この基礎調査を省いていた。
スコープ定義が甘ければ、あとで必ずしわ寄せが来る。プロジェクトマネジメントの基本原則——「上流工程への投資が全体コストを下げる」——を、身を持って体験した。
あの失敗が今の私をつくった
台湾のプロジェクトを終えた後、私は設計ガイドラインの整備を自ら買って出た。海外案件向けの設計マージン設定基準、現地条件調査チェックリスト、施工精度の検査基準——これらは、あの失敗を糧にして作ったものだ。
その後に担当した海外プロジェクトでは、同じ失敗は繰り返さなかった。逆に「ここは厳しくしておくべき」という判断を早い段階で下せるようになった。「現場の経験が設計を変える」という言葉を、自分なりに体現できるようになった気がしている。
若手エンジニアやPMに伝えたいことはシンプルだ。
設計は「計算上OK」ではなく「現実のばらつきに耐えられるか」で評価せよ。
海外プロジェクトには、国内では当たり前だった「前提」が通用しない場面が多い。その前提を一つひとつ言語化し、設計インプットとして取り込むこと——それがロバスト設計の第一歩であり、プロとしての仕事の本質だと思っている。
まとめ:海外プロジェクトで設備を「ロバストに設計する」チェックリスト
最後に、私の失敗から得た実践的なチェックリストをまとめておく。
【設計前の現地条件調査】
- [ ] 現地の設計外気条件(最悪値)を取得したか
- [ ] ユーティリティの品質仕様(最悪値)を入手したか
- [ ] 据え付け場所の日射・通風・周辺設備との干渉を確認したか
- [ ] 現地の施工業者の技術レベルを評価したか
【設計段階のロバスト性確認】
- [ ] 設計マージンは「最小値」ではなく「現地条件に合わせた値」か
- [ ] ファウリングファクターは現地水質に対応した値を使っているか
- [ ] 施工精度のばらつきに対して性能が維持できるか確認したか
- [ ] FMEA等でノイズ要因の影響を定量評価したか
【プロジェクト管理上の対策】
- [ ] 設計基準書(Design Basis)に現地条件を明記したか
- [ ] 設計審査(DR)のチェックリストに海外案件特有のリスクを含めたか
- [ ] 施工検査計画に精度確認項目を組み込んだか
- [ ] コミッショニング計画に性能試験の判定基準を明確に定義したか
